石材幕墙工程施工质量控制的关键环节主要包括以下几个方面:
设计环节
设计方案需满足建筑整体风格与功能需求
考虑当地气候条件等因素
确保抗风设计参数准确合理
提供结构计算书、设计说明及其他设计文件

材料质量控制
石材要求:弯曲强度不小于8.0MPa,吸水率小于0.8%,北方地区需做冻融性试验
挂件要求:不锈钢挂件厚度不小于3mm,铝合金挂件厚度不小于4mm
硅酮结构胶需提供认定证书和抽查合格证明,进口胶需有商检证
材料进场需提供产品合格证、质量保证单、检测报告等证书
施工前期准备
编制可操作性的施工方案并审批
对材料进行严格审核,不合格材料禁止入场
进行必要的实验:膨胀螺栓拉拔实验、挂件与石材连接破坏测试、石材力学测试
测量放线
精确施放控制线
依据幕墙设计图、门窗施工图、建筑图等进行精确放线
层高测量需基于标高基准点使用钢尺和水准仪进行

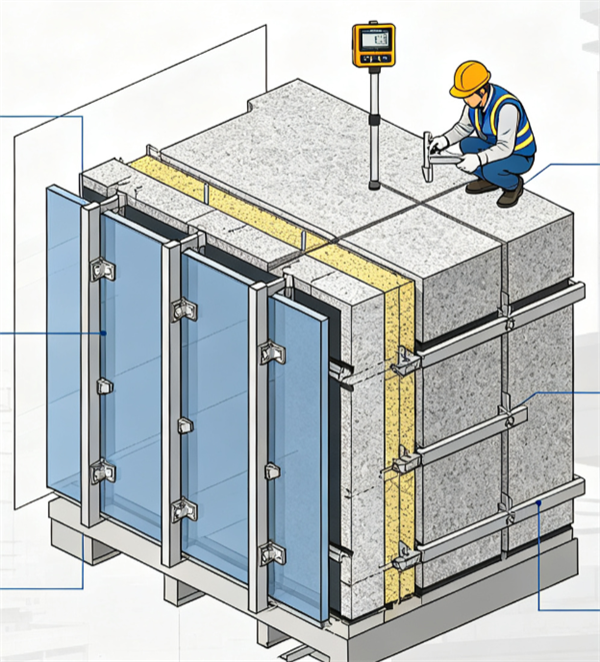

骨架安装
钢龙骨热浸镀锌处理,五金配件采用不锈钢材质
焊接部位需作防腐处理,镀锌涂层厚度不低于75um
外露钢架涂料施工需符合环境要求(温度不宜低于15℃,相对湿度不大于60%)
板块安装
骨架工程需完成并通过隐藏验收
施工环境应符合规范要求,安全设施及管理制度完善
完成技术交底和安全交底
操作人员配备专用工具,施工临时用电规范
接缝处理
不同幕墙接缝处填塞泡沫棒后注密封胶,胶面要平整光滑
石材与窗接口部位需填充泡沫防水剂,再注填硅酮耐候胶
质量检测
进行多轮检测,包括隐蔽工程验收、防雷接地检测等
石材板块安装需检查造型、分格尺寸、颜色、花纹图案、光泽度等是否符合设计要求
嵌缝注胶后进行清理和质量检查
成品保护
石材表面层六面应进行防腐防渗透封闭处理
封闭处理质量可通过水淋法检验
这些关键环节相互关联,共同确保石材幕墙工程达到预期的装饰性和安全性要求。
